Kanban w praktyce - jak uporządkować przepływ pracy?

Hubert Wilk 3 czerwca 2026
Ludzie zarządzają zadaniami na tablicy kanban. To pokazuje, kanban co to jest: wizualizacja postępu pracy.

Spis treści

Gdy zespół ma kilkanaście rozpoczętych zadań, a mimo to niewiele rzeczy faktycznie kończy, problemem zwykle nie jest brak zaangażowania, lecz słaby przepływ pracy. Kanban pomaga zobaczyć, gdzie zadania się zatrzymują, ograniczyć pracę w toku i szybciej dostarczać efekty. Wyjaśniam, czym jest ta metoda, jak działa tablica Kanban, jak wdrożyć ją krok po kroku oraz kiedy lepiej wybrać inne podejście.

Kanban porządkuje pracę przez wizualizację i kontrolę przepływu

  • Kanban to metoda zarządzania przepływem pracy, a nie tylko tablica z karteczkami.
  • Podstawą są kolumny odpowiadające etapom procesu oraz zadania przesuwane od pomysłu do realizacji.
  • Limity WIP ograniczają liczbę zadań wykonywanych jednocześnie.
  • Metoda działa najlepiej, gdy zespół regularnie mierzy czas realizacji i blokady.
  • Kanban nie wymaga sprintów, sztywnych ról ani całkowitej zmiany obecnego procesu.

Czym jest Kanban i na czym polega jego sens

Kanban to metoda zarządzania pracą, która pokazuje zadania na kolejnych etapach procesu i pomaga utrzymać ich płynny przepływ. Najprościej wyobrazić ją sobie jako tablicę z kolumnami „Do zrobienia”, „W toku”, „Do sprawdzenia” i „Gotowe”. Każde zadanie ma własną kartę, a jej położenie informuje, co dzieje się z pracą w danym momencie.

Sama tablica nie jest jeszcze Kanbanem. Metoda obejmuje również ograniczanie liczby rozpoczętych zadań, ustalenie jasnych zasad przechodzenia między etapami oraz regularne usprawnianie procesu. To ważne rozróżnienie, bo wiele firm kupuje narzędzie do zarządzania zadaniami, ale nie zmienia sposobu pracy. W efekcie powstaje cyfrowa lista życzeń, a nie system poprawiający dostarczanie wartości.

Korzenie Kanbanu wywodzą się z systemu produkcyjnego Toyoty, gdzie sygnał zapotrzebowania uruchamiał kolejne działania. W pracy biurowej, marketingu, logistyce czy IT sygnałem jest najczęściej karta zadania. Zasada pozostaje podobna: nowa praca zaczyna się wtedy, gdy pojawia się wolne miejsce i rzeczywista zdolność zespołu.

Kanban a zwykła lista zadań

Lista pokazuje, co należy zrobić. Tablica Kanban pokazuje dodatkowo, ile pracy jest rozpoczęte, gdzie tworzy się kolejka i co blokuje realizację. Dzięki temu rozmowa zespołu przestaje koncentrować się na deklaracjach typu „zajmę się tym jutro”, a zaczyna dotyczyć faktów widocznych na tablicy.

W praktyce największą zmianę daje nie atrakcyjny wygląd narzędzia, lecz ograniczenie wielozadaniowości. Jeżeli trzy osoby mają jednocześnie po kilka otwartych tematów, każda kolejna karta zwiększa koszty przełączania uwagi. Kanban wymusza trudne, ale zdrowe pytanie: co trzeba zakończyć, zanim rozpoczniemy coś nowego?

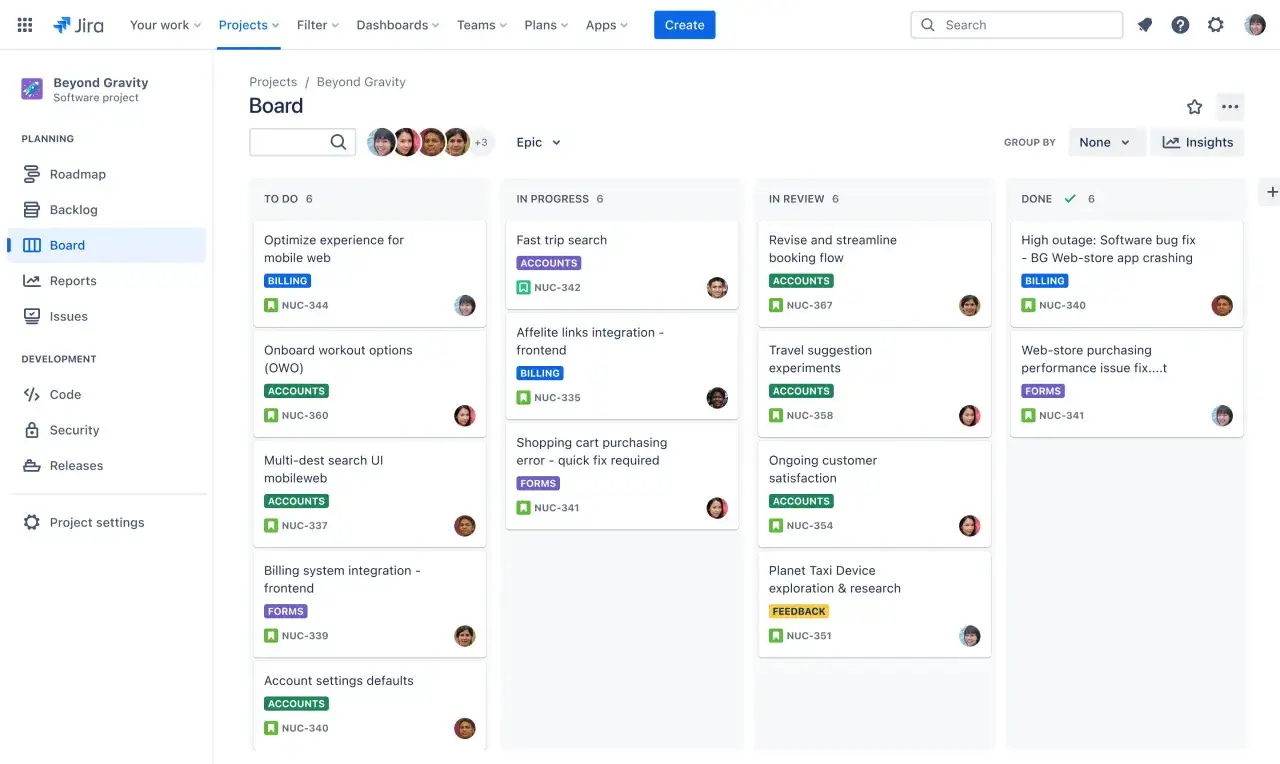

Tablica kanban w Jira pokazuje zadania w kolumnach: Do zrobienia, W toku, Do przeglądu i Zrobione. To wizualne narzędzie do zarządzania projektami.

Jak wygląda tablica Kanban w praktyce

Tablicę buduje się na podstawie rzeczywistego procesu, a nie gotowego szablonu. Dla zespołu obsługującego zamówienia może ona wyglądać tak: „Nowe”, „Weryfikacja danych”, „Kompletowanie”, „Wysyłka”, „Zamknięte”. Zespół tworzący treści może potrzebować kolumn „Pomysły”, „Brief”, „Pisanie”, „Redakcja”, „Publikacja”.

Najważniejsze jest to, aby każda kolumna oznaczała konkretny etap pracy, a nie ogólny stan emocjonalny zespołu. „Prawie gotowe” nie mówi wiele. „Czeka na akceptację klienta” wskazuje już, kto lub co może zatrzymać zadanie.

Element tablicy Znaczenie Przykład
Karta Pojedyncze zadanie lub zlecenie Przygotować ofertę dla klienta
Kolumna Etap procesu Weryfikacja, realizacja, kontrola
Limit WIP Maksymalna liczba zadań na etapie Najwyżej 3 zadania w redakcji
Polityka procesu Warunek przejścia karty dalej Akceptacja treści przez klienta
Blokada Przeszkoda zatrzymująca zadanie Brak danych do odprawy

Na początku wystarczą **4-6 kolumn**. Zbyt szczegółowa tablica szybko staje się trudna w obsłudze, a zespół zaczyna dyskutować o oznaczeniach zamiast o pracy. Gdy proces ma kilka ścieżek, można dodać osobne tory, na przykład dla zadań pilnych, standardowych i wymagających dodatkowej analizy.

Limit WIP ogranicza chaos

WIP oznacza work in progress, czyli pracę rozpoczętą, ale jeszcze niezakończoną. Limit WIP może wynosić przykładowo **3 zadania w kolumnie „Pisanie”**. Jeżeli limit został osiągnięty, autor nie bierze nowego tematu, tylko pomaga zakończyć jeden z już rozpoczętych.

Nie ma jednej uniwersalnej liczby. Dla małego zespołu dobrym punktem startowym może być limit równy liczbie osób w danym etapie albo tej liczbie powiększonej o 1. Po tygodniu lub dwóch sprawdzam, czy zadania płyną, czy limit tylko sztucznie blokuje pracę. Celem nie jest maksymalne zapełnienie kolumny, lecz szybsze doprowadzanie zadań do końca.

Jak wdrożyć Kanban bez wywracania firmy do góry nogami

Jedną z mocnych stron tej metody jest zasada rozpoczęcia od obecnego sposobu pracy. Nie trzeba od razu tworzyć nowych stanowisk, zmieniać struktury firmy ani organizować wielkiego projektu transformacyjnego. Ja zacząłbym od jednego procesu, który często się zatyka i ma jasno określone zadania.

  1. Wybierz przepływ pracy, na przykład obsługę reklamacji, przygotowanie ofert albo produkcję materiałów marketingowych.
  2. Spisz rzeczywiste etapy od pojawienia się zlecenia do jego zakończenia.
  3. Przenieś aktywne zadania na karty i umieść je we właściwych kolumnach.
  4. Oznacz blokady, zadania pilne oraz te, które czekają na osobę spoza zespołu.
  5. Ustal pierwszy limit WIP dla najbardziej obciążonego etapu.
  6. Umów krótkie przeglądy tablicy, najlepiej 2-3 razy w tygodniu.
  7. Mierz wyniki i poprawiaj zasady, zamiast traktować pierwszej wersji procesu jako ostatecznej.

Do prostego wdrożenia wystarczy tablica na ścianie, arkusz kalkulacyjny albo darmowa wersja aplikacji do zadań. Koszt narzędzia może więc wynosić **0 zł na start**. Płatne systemy mają sens dopiero wtedy, gdy potrzebne są automatyzacje, raporty, uprawnienia, integracje lub obsługa wielu zespołów.

Nie zaczynałbym od rozbudowanych wskaźników. Przez pierwsze 2-4 tygodnie wystarczą trzy informacje: ile zadań jest rozpoczętych, ile dni zajmuje ich przejście przez proces oraz w którym miejscu najczęściej czekają. Taki prosty pomiar zwykle szybciej pokazuje problem niż kilkanaście efektownie wyglądających raportów.

Jak prowadzić przegląd tablicy

Rozmowę warto prowadzić od prawej strony tablicy, czyli od zadań najbliższych zakończenia. Najpierw zespół sprawdza, co można zamknąć, potem co blokuje kolejne karty, a dopiero na końcu wybiera nową pracę. Taki sposób ogranicza odruch ciągłego rozpoczynania tematów.

Dobrze działają pytania „co musi się wydarzyć, żeby ta karta przeszła dalej?” oraz „dlaczego zadanie czeka już pięć dni?”. Nie chodzi o szukanie winnego. Chodzi o znalezienie przeszkody w systemie, na przykład zbyt późnej akceptacji, niejasnego briefu albo jednej osoby, przez którą przechodzą wszystkie decyzje.

Gdzie Kanban sprawdza się najlepiej

Kanban pasuje do pracy, w której zadania napływają w różnym tempie, a priorytety mogą się zmieniać. Dlatego dobrze działa w zespołach obsługi klienta, sprzedaży, marketingu, zakupów, logistyki, utrzymania systemów i administracji. Nie trzeba czekać na koniec miesiąca czy sprintu, aby przyjąć pilne zlecenie, o ile zespół ma wolną przepustowość.

Przykład zespołu handlowego

Tablica może obejmować etapy „Nowy lead”, „Kontakt”, „Oferta”, „Negocjacje” i „Wygrane”. Karta zawiera nazwę firmy, wartość potencjalnej sprzedaży, osobę odpowiedzialną oraz termin kolejnego kontaktu. Dzięki temu kierownik widzi nie tylko liczbę leadów, ale także miejsce, w którym sprzedaż traci tempo.

Jeśli kilkanaście ofert czeka na akceptację handlowca, problemem nie jest brak nowych leadów, lecz wąskie gardło w konkretnym etapie. Można wtedy zmienić podział pracy, uprościć wzór oferty albo ustalić, które negocjacje wymagają udziału menedżera.

Przykład procesu logistycznego

W firmie transportowej karta może oznaczać pojedyncze zlecenie przewozowe. Etapy obejmują przyjęcie zapytania, sprawdzenie trasy, wycenę, potwierdzenie przewoźnika, realizację i rozliczenie. Dodatkowe oznaczenia mogą wskazywać brak dokumentów, ryzyko opóźnienia albo konieczność kontaktu z klientem.

W tym przypadku Kanban pomaga szczególnie wtedy, gdy wiele zleceń jest jednocześnie „prawie gotowych”. Jasne kryterium zakończenia, na przykład komplet dokumentów i potwierdzone rozliczenie, zapobiega sytuacji, w której zadanie znika z pola widzenia tylko dlatego, że transport został wykonany.

Przeczytaj również: Diagram spaghetti w praktyce. Jak znaleźć straty w procesie

Przykład zespołu tworzącego treści

W redakcji lub dziale marketingu tablica pokazuje drogę od pomysłu do publikacji. Karta powinna zawierać nie tylko temat, ale też grupę odbiorców, cel materiału, słowo kluczowe, termin i osobę akceptującą. To drobny szczegół, który ogranicza liczbę poprawek wynikających z niejasnego briefu.

Kanban nie sprawi automatycznie, że zespół napisze więcej. Jego wartość polega na tym, że pokazuje, czy problem leży w planowaniu, pisaniu, redakcji czy akceptacji. To różnica między zgadywaniem a świadomym usprawnianiem procesu.

Kanban a Scrum i klasyczna lista zadań

Kanban i Scrum bywają wrzucane do jednego worka, ponieważ oba podejścia korzystają z wizualizacji pracy i są popularne w środowisku zwinnym. Różnią się jednak organizacją pracy. Scrum opiera się na stałych sprintach, rolach i planowaniu zakresu na określony czas, natomiast Kanban zarządza ciągłym przepływem zadań bez obowiązkowych iteracji.

Kryterium Kanban Scrum
Rytm pracy Ciągły przepływ Sprinty, zwykle 1-4 tygodnie
Podstawowe ograniczenie Limit pracy w toku Zakres sprintu
Zmiana priorytetów Możliwa na bieżąco Zwykle po zakończeniu sprintu
Role Brak obowiązkowych ról Określone role zespołowe
Najlepsze zastosowanie Praca napływająca nieregularnie Rozwój produktu w zaplanowanych cyklach

Nie oznacza to, że trzeba wybierać tylko jedną metodę. Zespół Scrum może używać tablicy Kanban i limitów WIP, a dział operacyjny może połączyć ciągły przepływ z cotygodniowym planowaniem. Dla mnie ważniejsze od etykiety jest to, czy przyjęte zasady pomagają kończyć pracę bez przeciążania zespołu.

Co najczęściej psuje wdrożenie Kanbanu

Pierwszy błąd to traktowanie tablicy jako narzędzia kontroli pracowników. Gdy każda karta służy do rozliczania osoby, ludzie zaczynają ukrywać blokady, dzielić zadania na sztuczne części albo przesuwać je bez realnego postępu. Tablica powinna ujawniać problemy procesu, a nie tworzyć atmosferę polowania na winnych.

Drugi problem to brak limitów WIP. Bez nich zespół może mieć piękną tablicę, ale nadal rozpoczynać wszystko naraz. Trzeci to zbyt szeroka definicja zakończenia. Jeżeli „gotowe” oznacza dla jednej osoby napisane, a dla drugiej opublikowane i sprawdzone, statystyki oraz odpowiedzialność szybko tracą sens.

  • Zbyt wiele kolumn utrudnia odczytanie procesu.
  • Brak właściciela zadania powoduje oczekiwanie, że ktoś inny się nim zajmie.
  • Wieczne zadania pilne rozbijają normalny przepływ.
  • Brak regularnego przeglądu sprawia, że tablica staje się nieaktualnym archiwum.
  • Ślepe kopiowanie procesu z innej firmy ignoruje własne ograniczenia i zależności.

Kanban nie rozwiąże problemu zbyt małej liczby pracowników, niejasnych decyzji zarządczych ani źle zdefiniowanych celów. Może jednak bardzo szybko pokazać, gdzie te problemy wpływają na pracę. Jeśli po kilku tygodniach wciąż wszystkie zadania zatrzymują się u jednej osoby, to cenna informacja, a nie porażka metody.

Jak ocenić, czy metoda rzeczywiście działa

Postęp najlepiej oceniać na podstawie danych, nie wrażenia, że „tablica wygląda schludniej”. Najprostsze wskaźniki to lead time, czyli czas od zgłoszenia zadania do zakończenia, oraz cycle time, czyli czas od rozpoczęcia pracy do jej ukończenia. Pomocna jest też liczba zadań zakończonych w tygodniu i czas spędzony w blokadzie.

Przykładowo, jeśli przed wdrożeniem zadanie przechodziło przez proces średnio 12 dni, a po miesiącu średnia spadła do 8 dni, mamy konkretny sygnał poprawy. Nie należy jednak skracać czasu za wszelką cenę. Jeżeli szybsza realizacja oznacza więcej błędów, reklamacji lub poprawek, zespół tylko przesunął koszt w inne miejsce.

W małym zespole wystarczy comiesięczne sprawdzenie kilku wartości. Dobrym celem startowym może być zmniejszenie liczby zadań przeterminowanych o **10-20% w ciągu 6-8 tygodni**, ale traktowałbym ten przedział jako orientacyjny punkt rozmowy, a nie uniwersalny benchmark. Wynik zależy od rodzaju pracy, sezonowości i tego, czy zespół ma wpływ na cały proces.

Najlepszy pierwszy krok to mały, mierzalny eksperyment

Jeżeli proces jest chaotyczny, nie próbowałbym wdrażać pełnego systemu w całej organizacji. Wybrałbym jeden przepływ, opisał 4-6 etapów, ustalił jeden limit WIP i przez dwa tygodnie obserwował, gdzie karty się zatrzymują. Taki eksperyment wymaga niewielkiego kosztu, a daje zespołowi realne dowody, co trzeba poprawić.

Kanban jest najbardziej użyteczny wtedy, gdy traktuje się go jako system uczenia się o pracy, a nie dekoracyjną tablicę. Zaczyna się od tego, co firma już robi, ujawnia ograniczenia i pozwala wprowadzać zmiany małymi krokami. Właśnie dlatego dobrze pasuje do procesów biznesowych, handlowych i operacyjnych, w których przewidywanie wszystkiego z dużym wyprzedzeniem jest po prostu nierealne.

FAQ - Najczęstsze pytania

Kanban to nie tylko kolumny i karty, lecz także ograniczanie pracy w toku, jasne zasady przechodzenia między etapami oraz regularne usprawnianie procesu. Tablica powinna pokazywać rzeczywisty przepływ pracy, blokady i miejsca tworzenia się kolejek.

Najlepiej wybrać jeden zacinający się proces, opisać 4-6 rzeczywistych etapów, przenieść aktywne zadania na karty, oznaczyć blokady i ustalić jeden limit WIP. Przeglądy tablicy można prowadzić 2-3 razy w tygodniu, korzystając na początku ze ściany, arkusza lub darmowej aplikacji.

Dobrym punktem startowym jest limit równy liczbie osób pracujących na danym etapie albo tej liczbie powiększonej o 1. Po tygodniu lub dwóch warto sprawdzić, czy limit poprawia przepływ, czy tylko sztucznie blokuje pracę. Po osiągnięciu limitu zespół powinien pomagać kończyć rozpoczęte zadania zamiast brać nowe.

Kanban zarządza ciągłym przepływem, nie wymaga sprintów ani obowiązkowych ról i pozwala zmieniać priorytety na bieżąco. Scrum opiera się na sprintach trwających zwykle 1-4 tygodnie, określonych rolach i planowaniu zakresu. Kanban lepiej pasuje do pracy napływającej nieregularnie, a Scrum do rozwoju produktu w zaplanowanych cyklach.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

kanban
scrum
wip
wąskie gardła
przepustowość
Autor Hubert Wilk
Hubert Wilk
Nazywam się Hubert Wilk i od 12 lat zgłębiam świat biznesu, handlu i innowacji cyfrowych. Moja przygoda z tymi dziedzinami zaczęła się od fascynacji tym, jak technologia zmienia sposób, w jaki prowadzimy firmy i wymieniamy się dobrami. Szczególnie interesuje mnie to, jak nowe narzędzia cyfrowe mogą usprawniać procesy, otwierać nowe rynki i tworzyć innowacyjne modele biznesowe. W moich tekstach staram się analizować aktualne trendy, porównywać dostępne rozwiązania i przedstawiać złożone zagadnienia w sposób zrozumiały dla każdego czytelnika. Zawsze dbam o to, by prezentowane informacje były rzetelne, oparte na sprawdzonych źródłach i aktualne, tak aby czytelnicy przewozyeuropost.pl mogli czerpać z nich realną wartość.
