Gdy linia produkcyjna zatrzymuje się przez brak jednej drobnej części, problem zwykle zaczyna się dużo wcześniej niż przy samym stanowisku pracy. Dobrze zaprojektowana logistyka produkcji porządkuje przepływ surowców, komponentów, półproduktów i wyrobów gotowych, a także informacji potrzebnych do podejmowania decyzji. Pokażę, jak zorganizować ten system, kiedy korzystać z MRP lub Kanbana, jakie wskaźniki mierzyć i gdzie najczęściej powstają kosztowne przestoje.
Sprawny przepływ materiałów skraca przestoje i ogranicza zamrożony kapitał
- Cel procesu to dostarczenie właściwego materiału, we właściwej ilości i czasie, bez zbędnego transportu oraz zapasów.
- Najważniejsze obszary obejmują planowanie dostaw, magazynowanie, transport wewnętrzny, obsługę produkcji i przekazanie wyrobów gotowych.
- MRP sprawdza się przy planowaniu zależnym od harmonogramu, a Kanban przy powtarzalnym zużyciu i stabilnym przepływie.
- Podstawowe KPI to między innymi OTIF, dokładność stanów magazynowych, czas uzupełnienia i liczba przestojów z powodu braku materiału.
- Najlepsze wdrożenia zaczynają się od mapowania rzeczywistego przepływu, nie od zakupu kolejnego systemu informatycznego.

Co naprawdę obejmuje logistyka w zakładzie produkcyjnym
To nie tylko przyjęcie dostawy i wydanie surowca na halę. Cały system obejmuje
W praktyce trzeba zsynchronizować kilka strumieni. Dział zakupów pilnuje dostępności komponentów, planista ustala kolejność zleceń, magazynier przygotowuje materiały, a operatorzy zgłaszają faktyczne zużycie. Gdy dane są opóźnione albo każda jednostka pracuje według własnych arkuszy, nawet dobry harmonogram szybko traci aktualność.
Najważniejsze zadania tego obszaru
- prognozowanie i planowanie zapotrzebowania na surowce oraz części,
- ustalanie poziomów zapasu minimalnego i bezpieczeństwa,
- przyjęcie, identyfikacja i kontrola jakości dostaw,
- kompletowanie materiałów do zleceń produkcyjnych,
- transport między magazynem, gniazdami i stanowiskami,
- obsługa półproduktów, zwrotów, odpadów i opakowań zwrotnych,
- przekazanie gotowych wyrobów do magazynu oraz przygotowanie wysyłki.
Z mojego doświadczenia wynika, że firmy często analizują wyłącznie zapas w magazynie głównym. Tymczasem równie dużo pieniędzy potrafi być ukryte w materiałach odłożonych przy liniach, produktach oczekujących na kontrolę i półwyrobach, których nikt nie może znaleźć bez telefonu do kilku osób.
Jak zaprojektować przepływ materiałów od dostawy do wysyłki

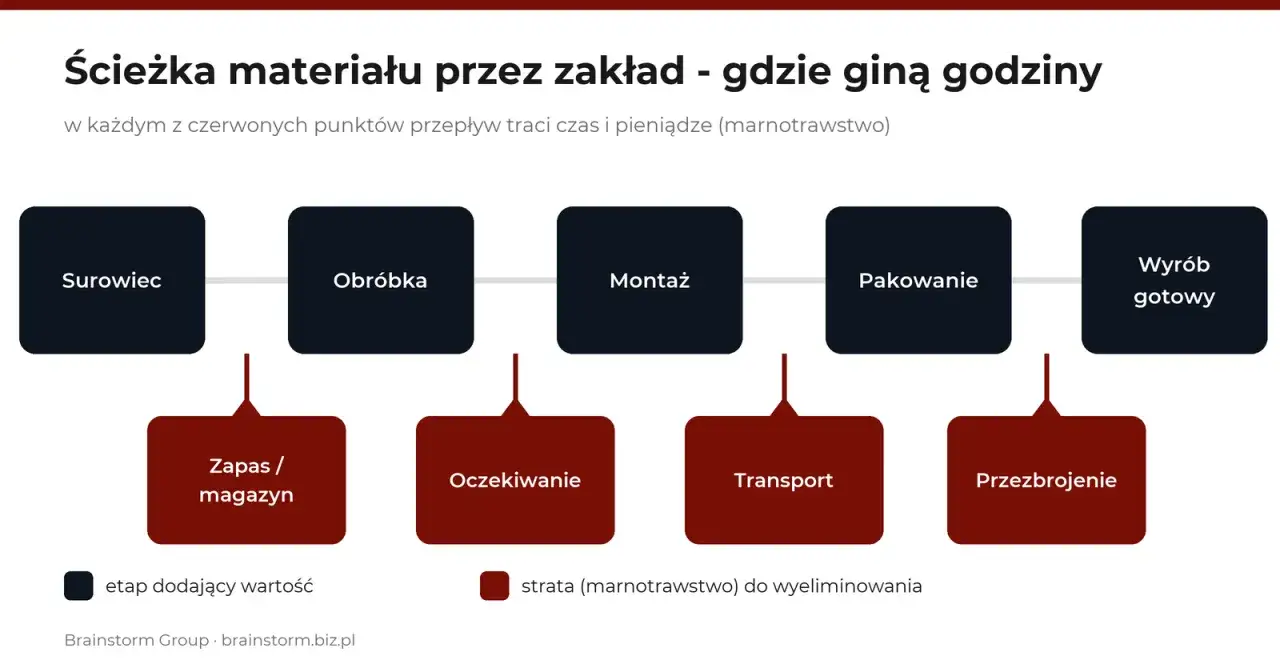

Pierwszym krokiem powinno być narysowanie rzeczywistej drogi materiału. Nie tej zapisanej w procedurze, lecz tej, którą pokonuje paleta lub pojemnik. Oznaczam na mapie każdy punkt zatrzymania, dodatkowe przeładunki, oczekiwanie na decyzję i powrót materiału do wcześniejszej strefy.
Przepływ warto podzielić na sześć etapów
- Planowanie - harmonogram produkcji przekłada się na konkretne zapotrzebowanie materiałowe.
- Zaopatrzenie - zamówienia uwzględniają termin dostawy, minimalną partię i wiarygodność dostawcy.
- Przyjęcie - dostawa jest liczona, oznaczana i kierowana do właściwej lokalizacji.
- Kompletacja - materiały są przygotowywane według zlecenia, receptury lub listy BOM. BOM to zestawienie wszystkich składników potrzebnych do wykonania produktu.
- Zasilanie linii - komponenty trafiają na stanowisko w ustalonej ilości i częstotliwości.
- Odbiór wyrobu - gotowe produkty są rejestrowane, kontrolowane i przekazywane do magazynu lub bezpośrednio do wysyłki.
Przy każdym etapie zadaję trzy proste pytania. Kto uruchamia ruch materiału? Jak rozpoznajemy, że zlecenie jest kompletne? Co dzieje się, gdy materiału brakuje albo jego partia nie spełnia wymagań? Brak jasnej odpowiedzi oznacza zwykle ukryte ryzyko przestoju.
Pomaga też rozdzielenie stref zgodnie z funkcją. Magazyn powinien mieć osobne miejsca dla materiałów przyjętych, oczekujących na kontrolę, zaakceptowanych, zablokowanych i przeznaczonych do zwrotu.
Jak dobrać zapas i częstotliwość dostaw
Nie istnieje jeden uniwersalny poziom zapasu. Dla części taniej i łatwo dostępnej można utrzymywać większą rezerwę, natomiast dla drogiego komponentu o długim terminie dostawy lepsze będzie dokładne planowanie i umowa z dostawcą.
Podstawowe wyliczenie jest proste. Zapas bezpieczeństwa powinien uwzględniać średnie dzienne zużycie, zmienność popytu i czas potrzebny na uzupełnienie. Przykładowo, przy zużyciu 100 sztuk dziennie, pięciodniowym czasie dostawy i rezerwie na trzy dni, punkt ponownego zamówienia wyniesie około 800 sztuk, zanim uwzględnimy dodatkowe wahania.
Ten wynik nie jest normą, lecz punktem startowym do obliczeń. Jeśli dostawca regularnie spóźnia się o dwa dni, sama poduszka magazynowa nie rozwiązuje problemu. Trzeba poprawić warunki dostaw, skrócić trasę, zmienić partię zamówienia albo znaleźć drugie źródło zaopatrzenia.
MRP, Kanban i dostawy just in time mają różne zastosowania
Najczęstszy błąd polega na wyborze jednej metody dla całego zakładu. Inaczej steruje się stalą kupowaną raz w miesiącu, inaczej śrubami zużywanymi codziennie, a jeszcze inaczej produktem wykonywanym wyłącznie pod konkretne zamówienie.
| Metoda | Kiedy działa najlepiej | Mocna strona | Ograniczenie |
|---|---|---|---|
| MRP | Produkcja zależna od planu i struktury produktu | Wylicza zapotrzebowanie na podstawie zleceń, BOM i stanów | Wrażliwe na błędne dane oraz nieaktualny harmonogram |
| Kanban | Powtarzalne zużycie i stabilny proces | Uzupełnia materiał na podstawie rzeczywistego pobrania | Nie pasuje do bardzo zmiennego popytu i rzadkich komponentów |
| Just in time | Regularne dostawy i dobrze współpracujący dostawcy | Ogranicza zapas oraz powierzchnię magazynową | Mała tolerancja na opóźnienia i zakłócenia |
| Model hybrydowy | Zakład z wieloma typami materiałów | Łączy planowanie długoterminowe z prostym uzupełnianiem | Wymaga jasnych reguł dla każdej grupy asortymentowej |
Jak rozróżnić system push i pull
W systemie push materiał i produkcja są uruchamiane głównie na podstawie prognozy lub planu. To rozsądne przy długim czasie dostawy i produkcji projektowej, ale grozi nadwyżką, gdy prognoza okaże się nietrafiona.
W systemie pull zużycie na dalszym etapie wywołuje uzupełnienie na wcześniejszym. Karta Kanban, pusty pojemnik albo sygnał cyfrowy informuje magazyn, że trzeba dostarczyć określoną ilość. Rozwiązanie działa dobrze tylko wtedy, gdy pojemniki mają stałą wielkość, zużycie jest rejestrowane, a pracownicy respektują ustalone zasady.
Nie traktuję Kanbana jako magicznego sposobu na obniżenie zapasów. Jeśli dane o zużyciu są błędne, system będzie jedynie szybciej powielał błędy. W praktyce często najlepiej sprawdza się MRP dla planowania głównego oraz Kanban dla regularnego zasilania wybranych stanowisk.
Jak mierzyć, czy przepływ faktycznie się poprawia
Bez pomiaru łatwo pomylić większy ruch na hali z poprawą wydajności. Ja zaczynam od kilku wskaźników, które łączą dostępność materiałów, terminowość i koszt zapasu. Dopiero później dokładam bardziej szczegółowe miary dla konkretnych gniazd.
| Wskaźnik | Jak go liczyć | Co pokazuje |
|---|---|---|
| OTIF | Dostawy na czas i w pełnej ilości / wszystkie dostawy × 100% | Rzetelność dostaw wewnętrznych lub zewnętrznych |
| Dokładność stanów | Poprawne pozycje podczas inwentaryzacji / wszystkie sprawdzone × 100% | Czy system odpowiada rzeczywistości |
| Czas uzupełnienia | Czas od zgłoszenia potrzeby do dostarczenia materiału | Ryzyko oczekiwania linii na komponent |
| Przestoje materiałowe | Liczba lub czas zatrzymań z powodu braku materiału | Bezpośredni wpływ logistyki na produkcję |
| Dni zapasu | Stan magazynowy / średnie dzienne zużycie | Ile dni produkcja może działać bez dostawy |
Nie ustalałbym od razu ambitnego celu typu „zero zapasu”. Bezpieczniejszy jest cel operacyjny, na przykład dokładność stanów powyżej 98% dla kluczowych komponentów i systematyczne skracanie czasu uzupełnienia. Po kilku tygodniach danych można ocenić, czy problemem jest dostawca, magazyn, transport wewnętrzny czy samo planowanie.
Warto mierzyć także dystans pokonywany przez materiał. Jeżeli komponent przejeżdża przez pół hali, trafia na tymczasowy regał, a później wraca w pobliże pierwszego stanowiska, firma płaci za ruch, który nie zwiększa wartości produktu. Każdy zbędny przeładunek zwiększa ryzyko uszkodzenia, pomyłki i opóźnienia.
Najczęstsze błędy i rozsądny plan wdrożenia
Najdroższe pomyłki nie zawsze wynikają z braku automatyzacji. Częściej problemem jest nieaktualna kartoteka materiałowa, różne jednostki miary, brak odpowiedzialności za korektę stanów albo przyjmowanie dostaw bez pełnej identyfikacji partii.
Co zwykle nie działa
- Zakup systemu przed uporządkowaniem danych - ERP nie naprawi błędnej listy BOM ani nieaktualnych terminów dostaw.
- Duży zapas na każdy problem - rezerwa maskuje przyczynę i zamraża gotówkę.
- Jedna trasa transportowa dla wszystkich zleceń - różne stanowiska mają inne tempo zużycia.
- Brak standardu opakowań - mieszane pojemniki utrudniają liczenie i zwiększają ryzyko pomyłki.
- Pomijanie operatorów - pracownicy najlepiej widzą, gdzie materiał faktycznie czeka i co przeszkadza w pracy.
Przeczytaj również: Magazyn centralny - kiedy usprawnia logistykę firmy?
Praktyczna kolejność działań
- Wybierz jedną linię lub rodzinę produktów o dużej liczbie przestojów.
- Zmapuj przepływ materiału i zmierz czasy oczekiwania przez co najmniej kilka pełnych cykli produkcyjnych.
- Uporządkuj indeksy, jednostki, lokalizacje, listy BOM i zasady przyjęcia.
- Podziel materiały na grupy według zużycia, wartości i ryzyka braku.
- Wprowadź prosty standard uzupełniania, na przykład stałą trasę milk run, czyli cykliczny obchód z dostawą i odbiorem pustych opakowań.
- Ustal trzy lub cztery KPI, właścicieli danych i częstotliwość przeglądu.
- Dopiero po potwierdzeniu efektu rozszerz rozwiązanie na kolejne obszary.
Pilotaż trwający 4-8 tygodni zwykle wystarcza, by wykryć podstawowe problemy organizacyjne, choć nie jest pełnym dowodem opłacalności inwestycji. Przy automatycznych regałach, robotach mobilnych czy integracji z ERP trzeba dodatkowo policzyć koszt wdrożenia, serwisu, szkoleń i przestoju podczas uruchomienia.
Automatyzacja ma sens tam, gdzie proces jest powtarzalny i stabilny. Jeżeli lokalizacje zmieniają się codziennie, a zlecenia są często przesuwane, najpierw poprawiłbym reguły planowania i oznaczenia. Dobre podstawy organizacyjne zwykle dają szybszy efekt niż kosztowna technologia wdrożona na nieuporządkowanym procesie.
Od płynnego przepływu zaczyna się przewidywalna produkcja
Najważniejsza zasada jest prosta. Materiał powinien pojawić się w odpowiednim miejscu, w odpowiedniej ilości i dokładnie wtedy, gdy może zostać użyty. Wszystko ponad tę potrzebę trzeba uzasadnić kosztem, ryzykiem albo wymaganiami klienta.
Dlatego zacząłbym od jednej linii, kilku mierzalnych problemów i codziennej obserwacji przepływu. Gdy dane są wiarygodne, a odpowiedzialność jasno podzielona, można bezpiecznie łączyć MRP, Kanban, dostawy just in time i narzędzia cyfrowe. Największą poprawę przynosi nie pojedynczy system, lecz spójność decyzji od zakupu komponentu do wysyłki gotowego wyrobu.
